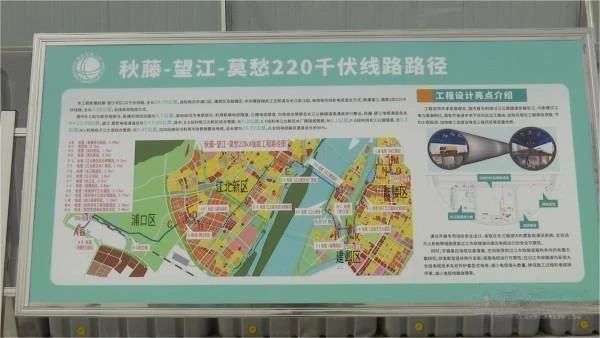

1月5日,南京秋藤—望江220kV线路工程江心洲段电缆隧道开始盾构掘进,该工程是目前国内输电距离最长的陆上220kV电缆线路工程。2022年,围绕南京建设新型电力系统的全面推进,国网南京供电公司启动“双百行动”,规划建设大中型电网基建项目101项,总投资138.6亿元。作为“双百行动”的代表性工程之一,国网南京供电公司自2023年3月起全面启动秋藤—望江220kV线路工程,线路全长21.39km,该工程将苏北地区的清洁电能输送至南京,供电区域覆盖鼓楼区、建邺区、雨花台区及栖霞新港地区等南京城网的主要负荷中心。由于工程线路长、施工难度大,工程分为江北段、江心洲段、长江隧道段和绿博园段同步推进建设。“本次江心洲段盾构区间总长约972米,埋深约20米。盾构段地处长江漫滩,距离长江最近处不足300米,地下水位高,稍有不慎就可能有突涌水的风险,再加上地质条件复杂,不仅施工难度大,工期也长。”国网南京供电公司项目管理中心项目经理丁天表示,此次盾构预计在4月初可以出井。
据了解,该工程预计在2024年6月建成投运。“作为用于迎峰度夏的重要民生工程,工程整体投运后,可显著提升长江两岸电力互济能力,最大可提升约100万千瓦的供电能力,更好地促进新型电力系统建设,助力南京高质量发展。”丁天说。(来源:中国线缆网) |
